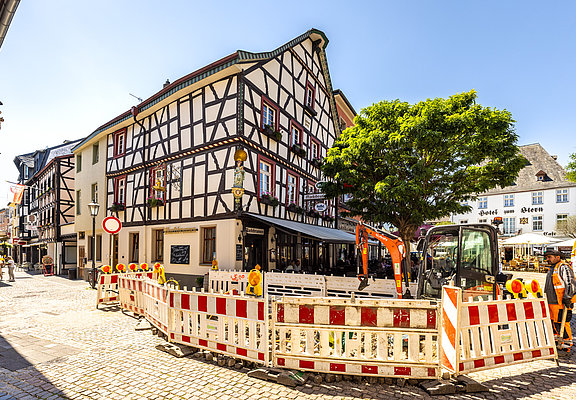

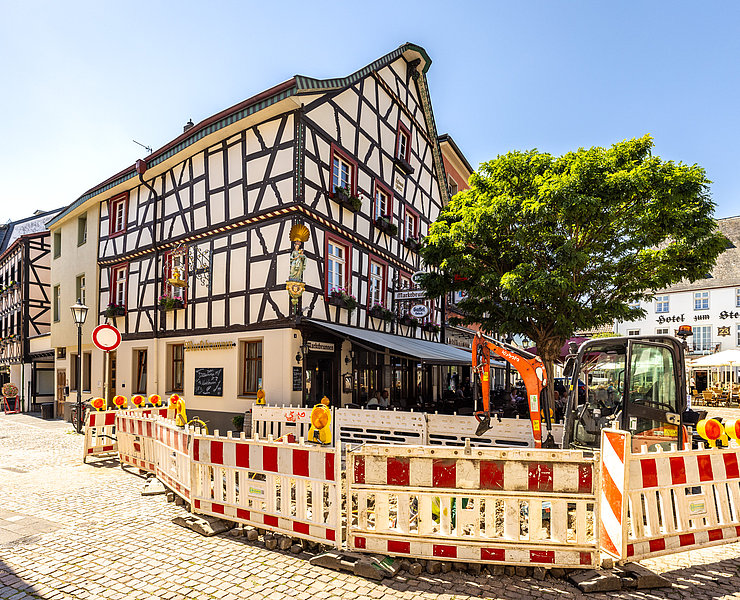

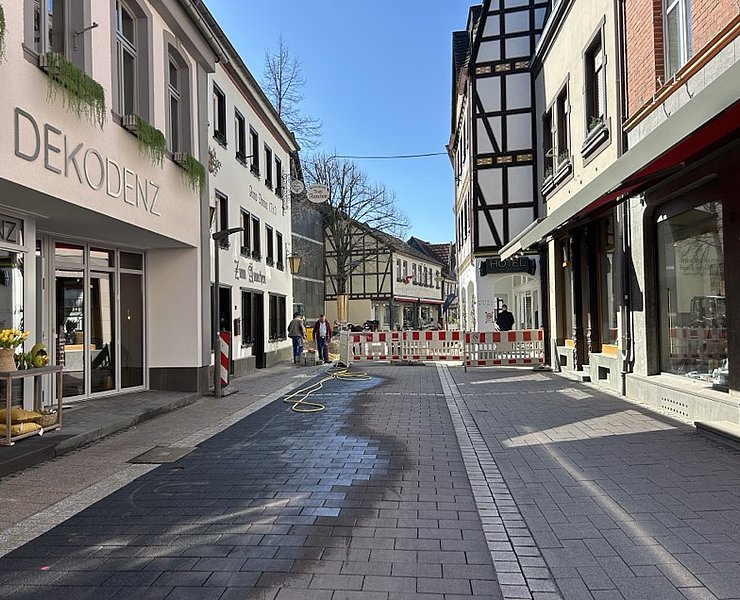

Im Bau
Innenstadt Ahrweiler
Stadtteil Ahrweiler
Im "Quartier 2" fasst
die Aufbau- und Entwicklungsgesellschaft Bad Neuenahr-Ahrweiler weitestgehend
alle Straßenzüge der Grenzen der Altstadt.

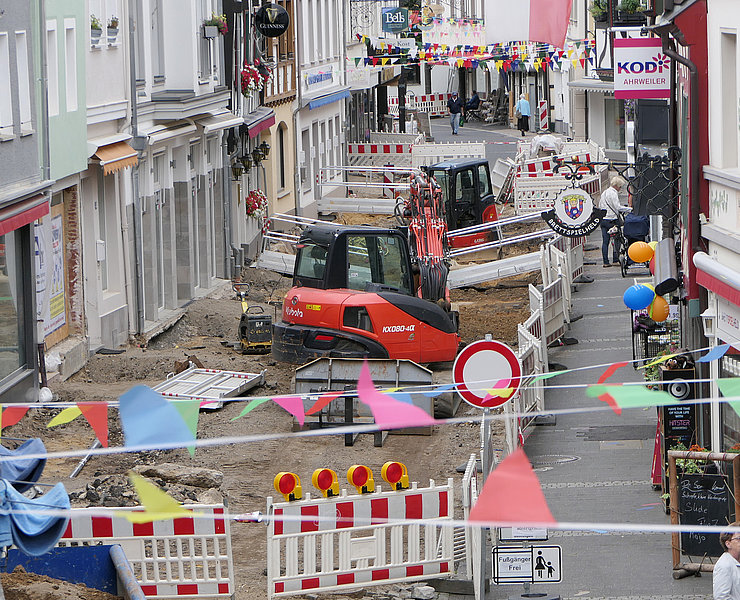

Durch die Flut wurden die
Straßenoberflächen teils erheblich beschädigt. Zunächst wurden provisorische
Wiederaufbaumaßnahmen zur Verkehrssicherung durchgeführt. Gutachten in der
Niederhutstraße haben ergeben, dass der Mühlenteich (Wassergraben) statisch
stabil ist. Schäden, die nicht flutbedingt sind, werden später von der Stadt in
geschlossener Bauweise instandgesetzt.

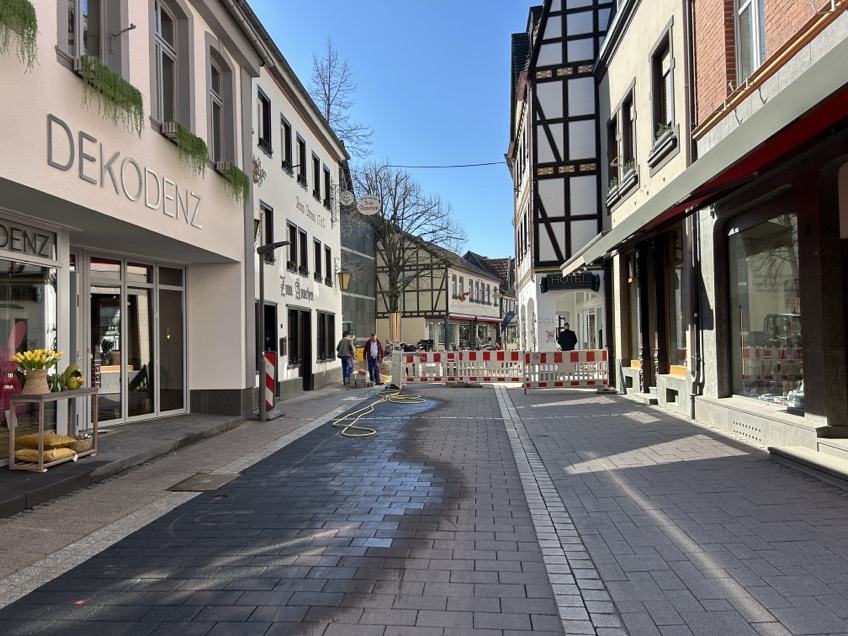

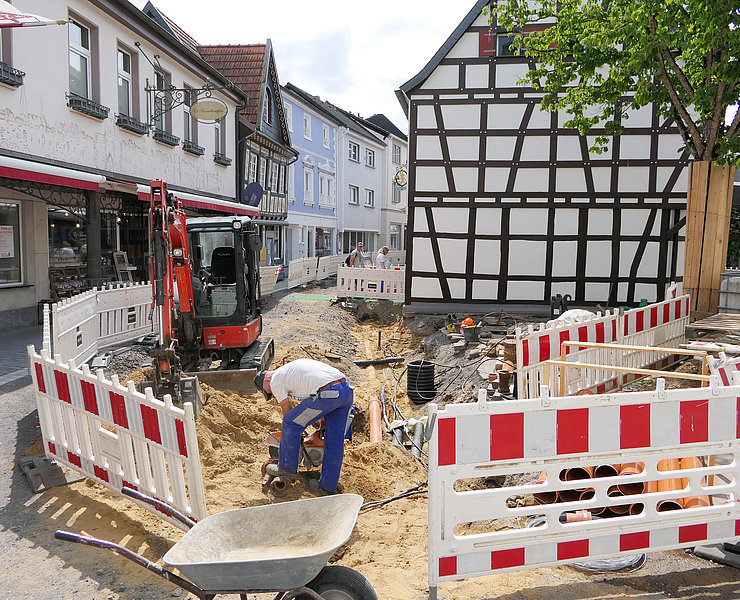

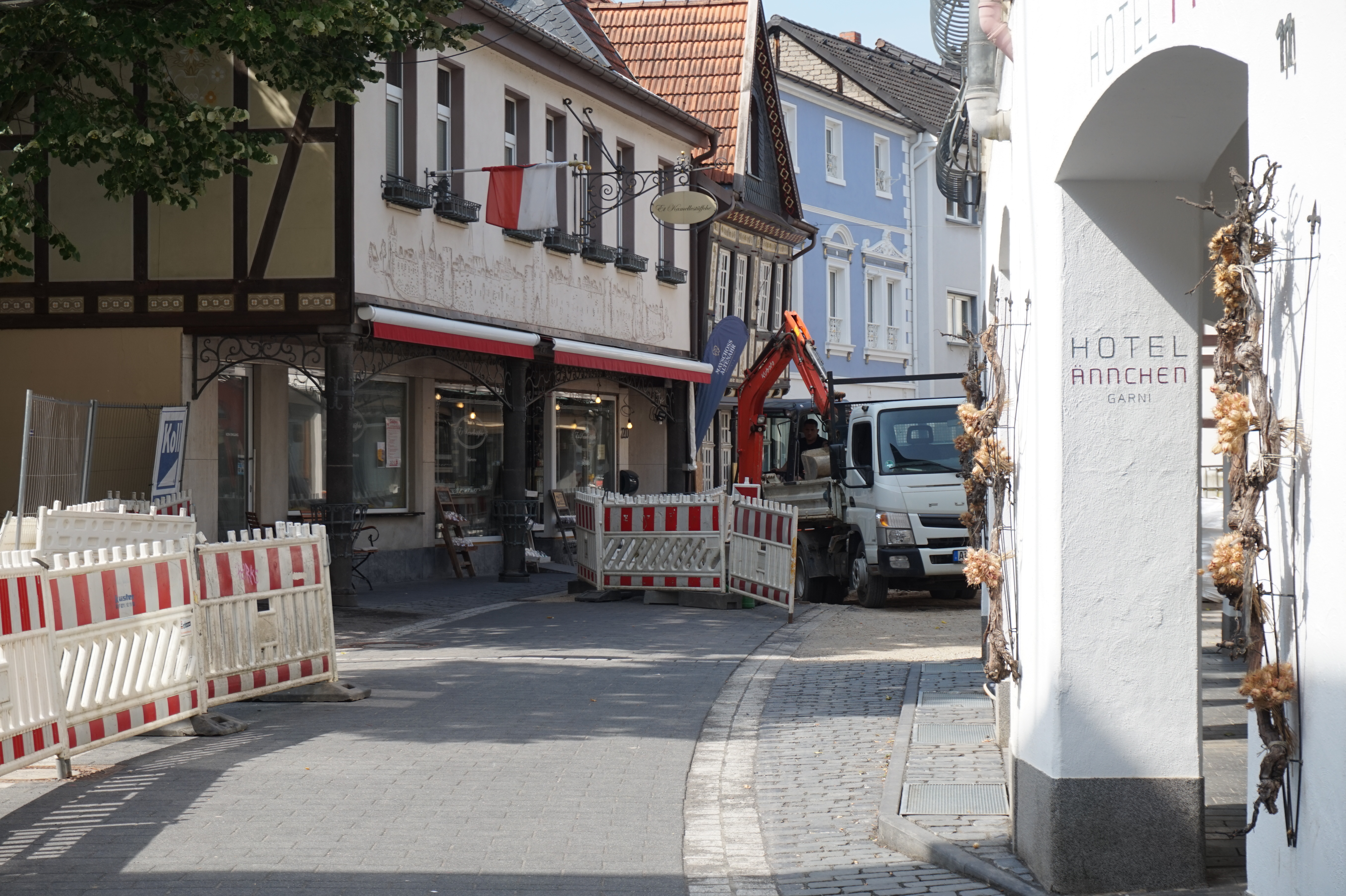

Die Niederhutstraße
Das Planungsbüro Terporten hat
für die Gestaltung der Niederhut drei Varianten vorgestellt und der Ortsbeirat
Ahrweiler hat sich im Oktober 2023 für eine Vorzugsvariante entschieden.

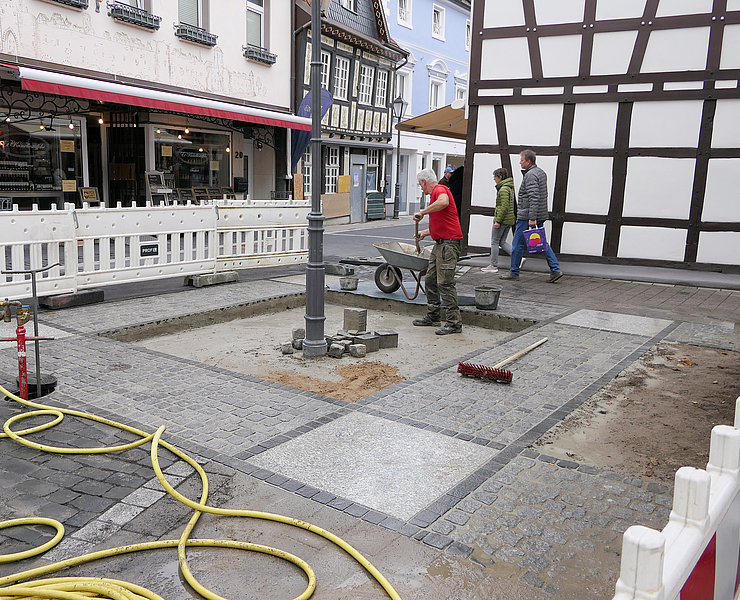

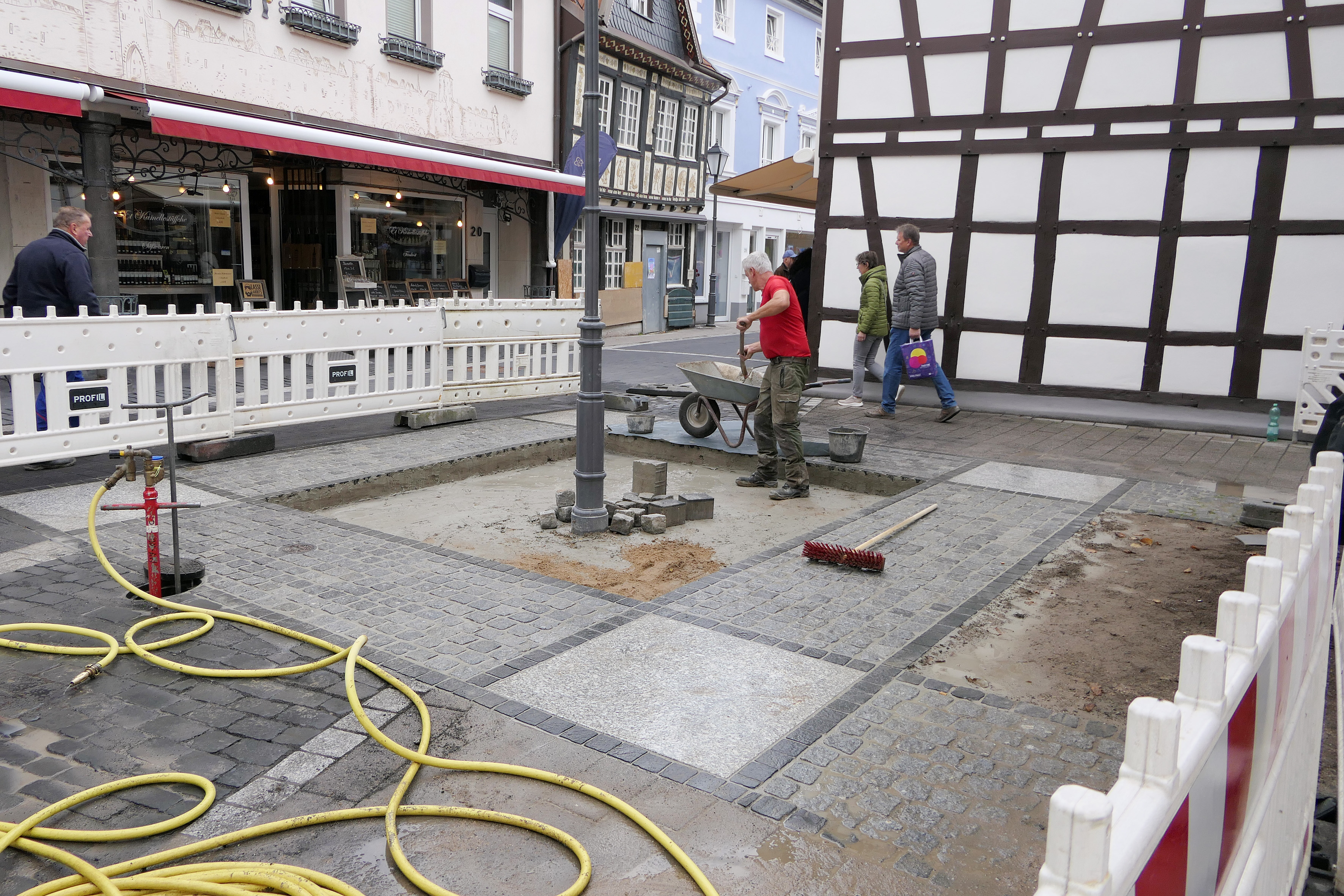

Demnach lehnt sich die Niederhutstraße optisch an den Bestand vor der Flutkatastrophe

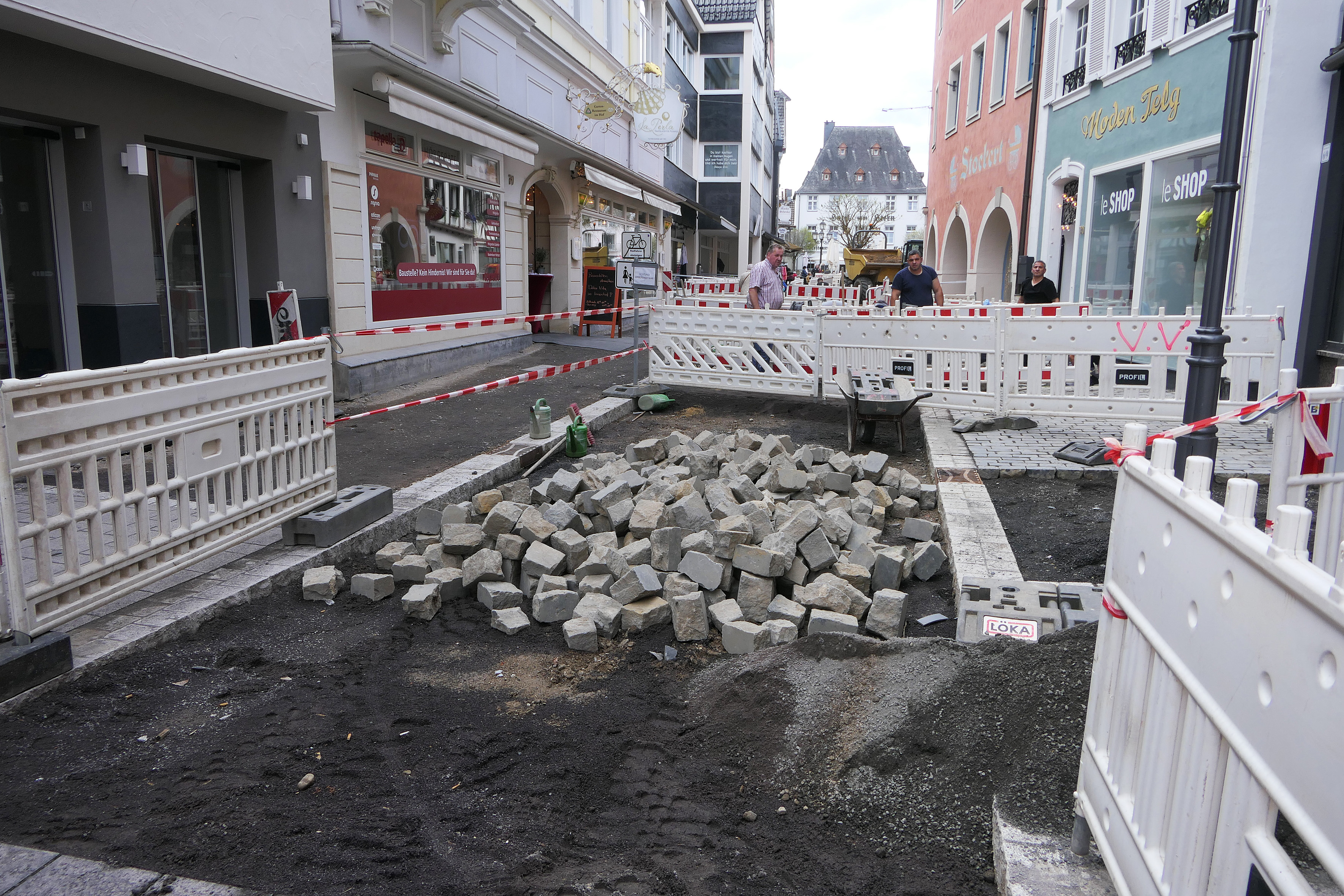

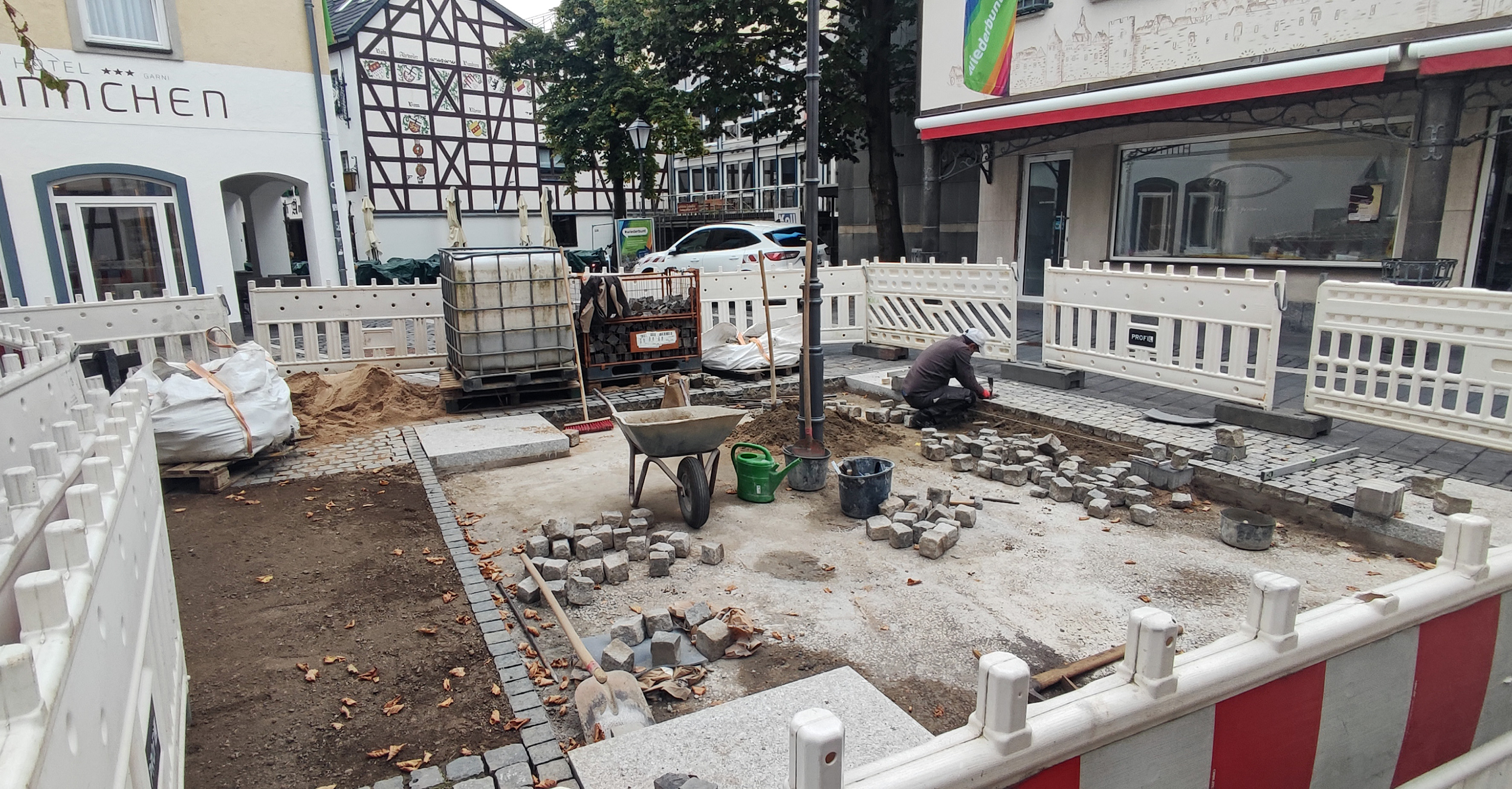

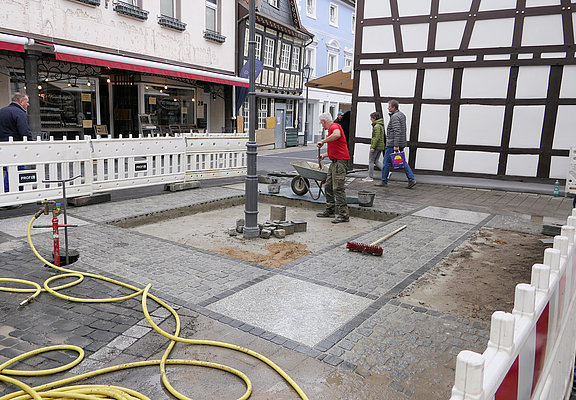

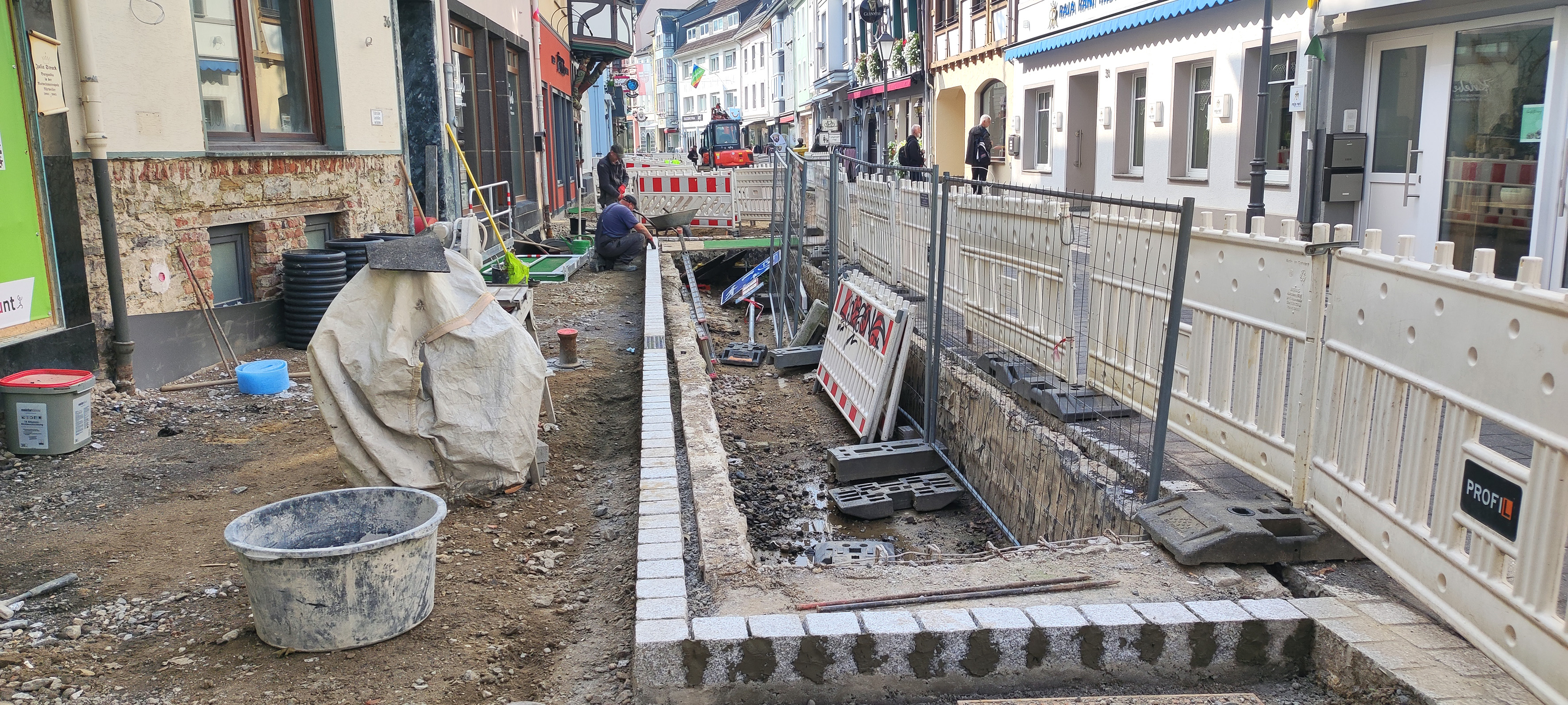

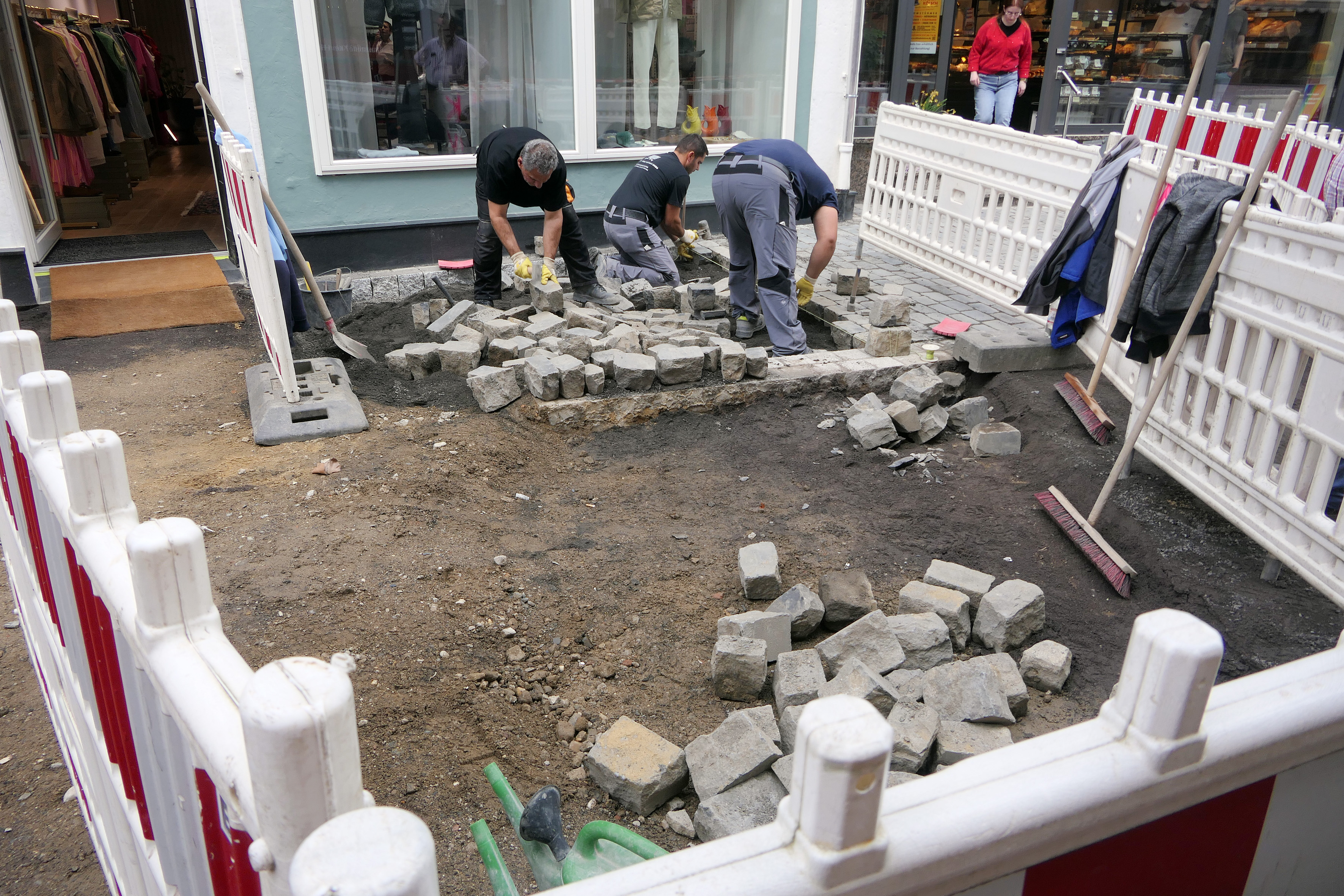

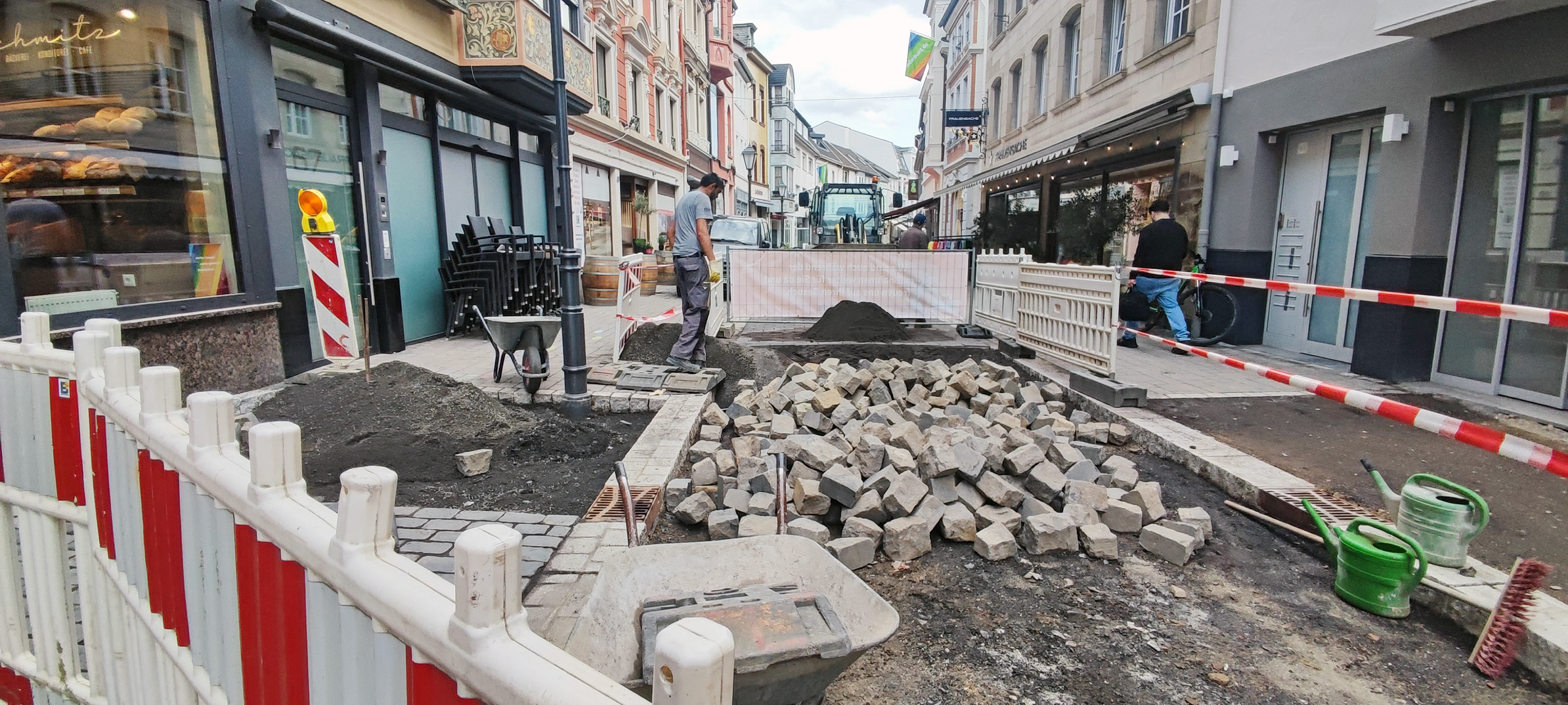

an. Das vorhandene Kopfsteinpflaster wird in die Wiederherstellung
integriert. Dieses wird entgegen dem Bestand nicht mehr in der Mitte der
Straßenfläche, sondern in Teilstücken entlang der Bebauung verlegt. In der
Straßenmitte entsteht eine glattere Oberfläche aus Betonsteinpflaster, um die
Anforderungen der Barrierefreiheit zu gewährleisten. Geplant ist
außerdem ein harmonischer Übergang zwischen der Bestandsfläche Marktplatz in
die Niederhutstraße.

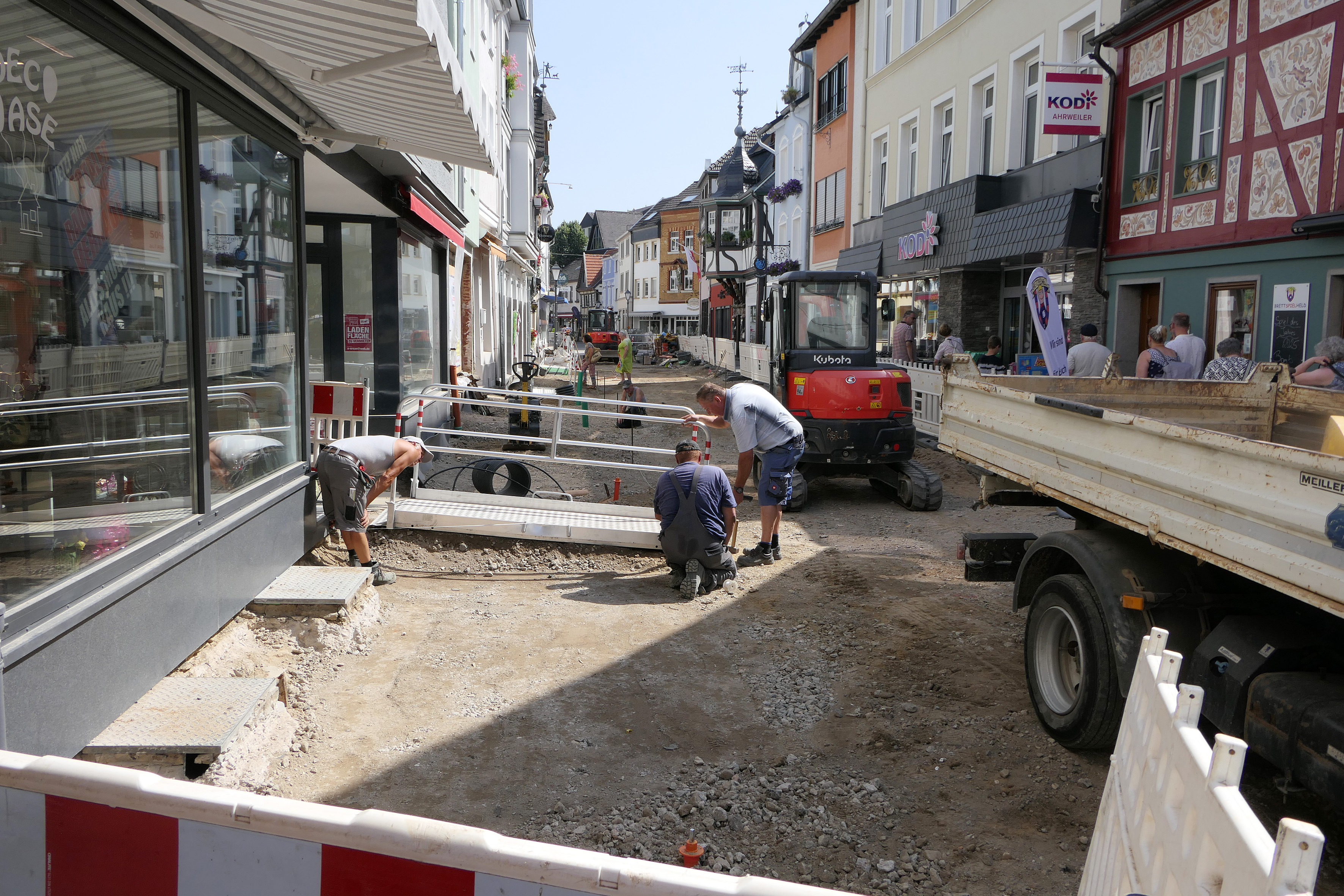

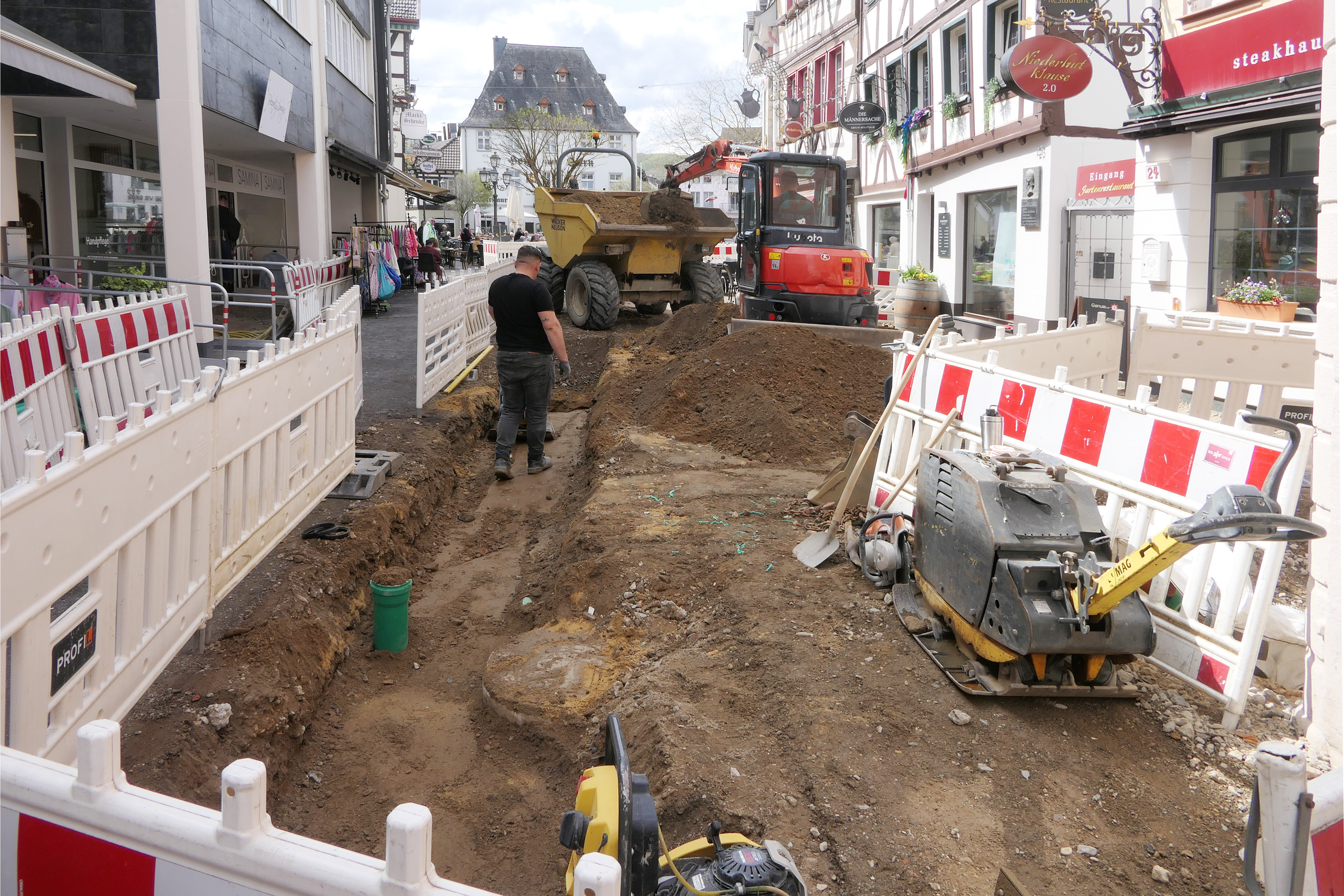

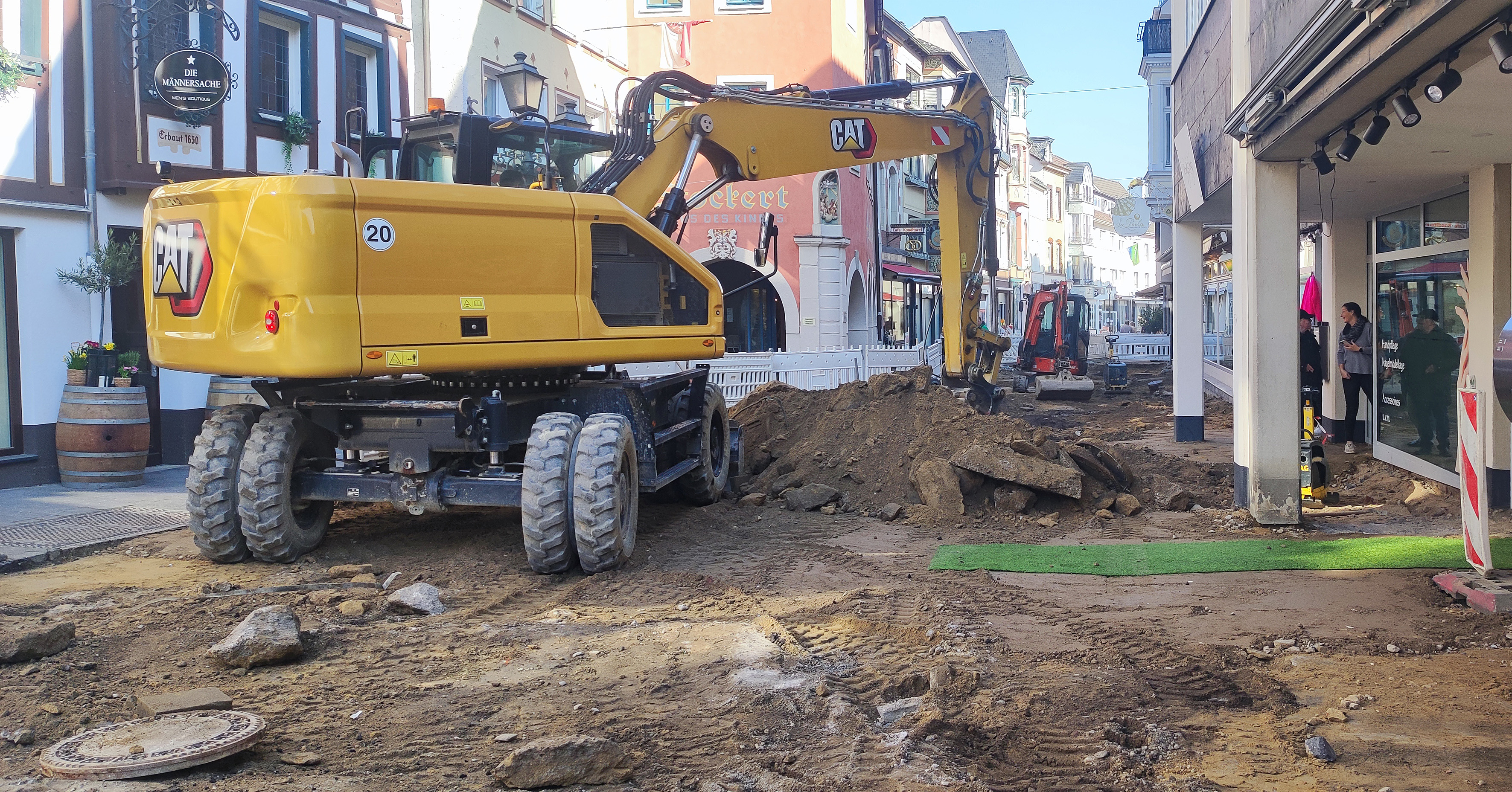

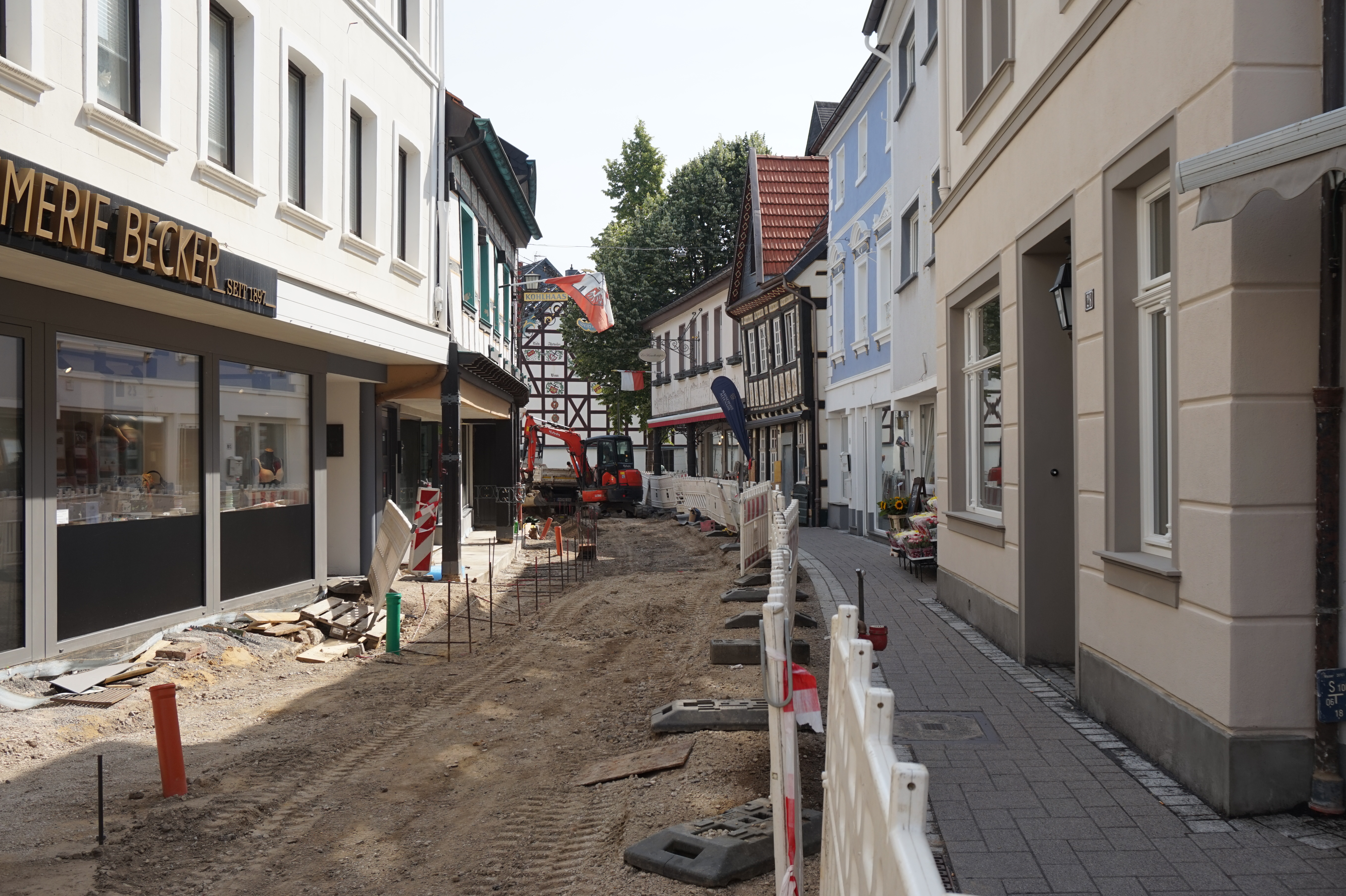

Baustart für die

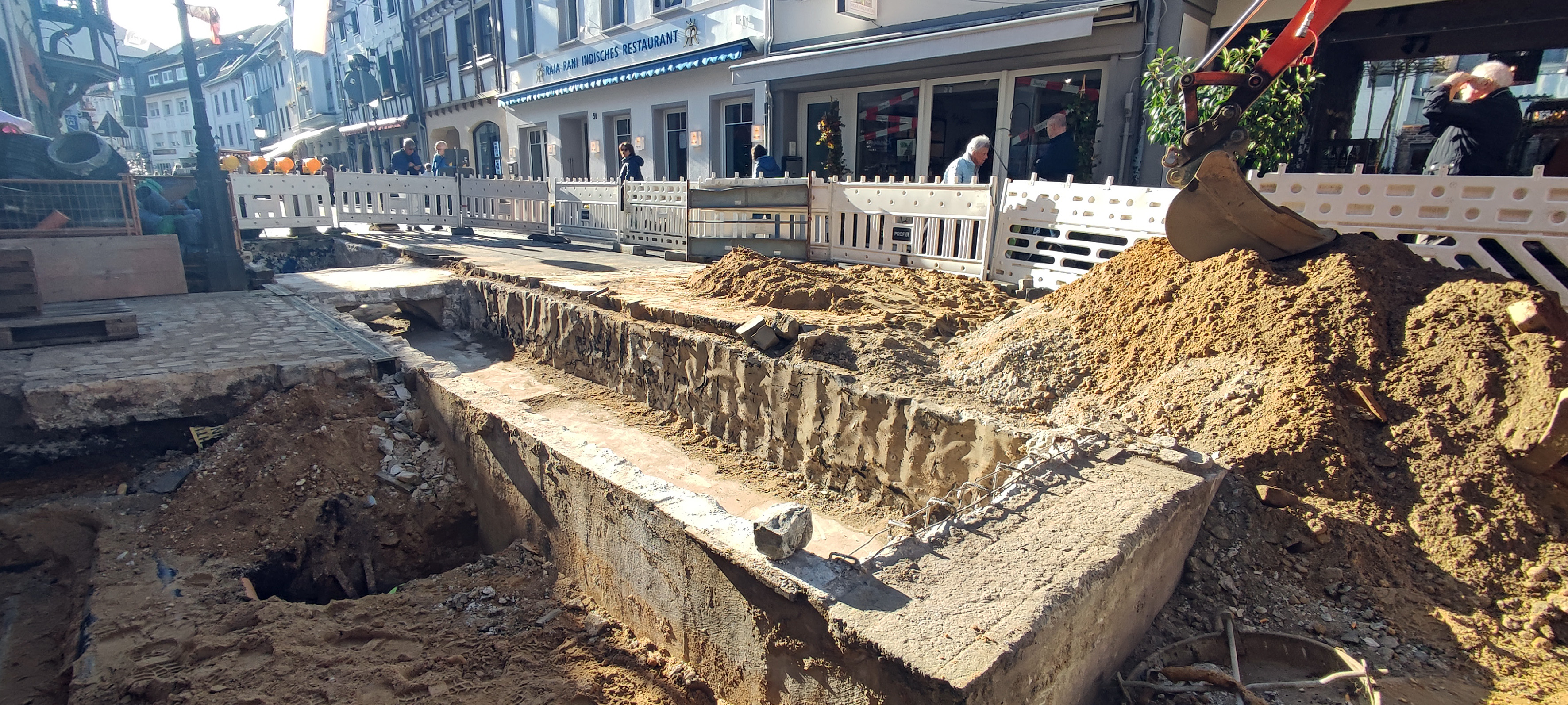

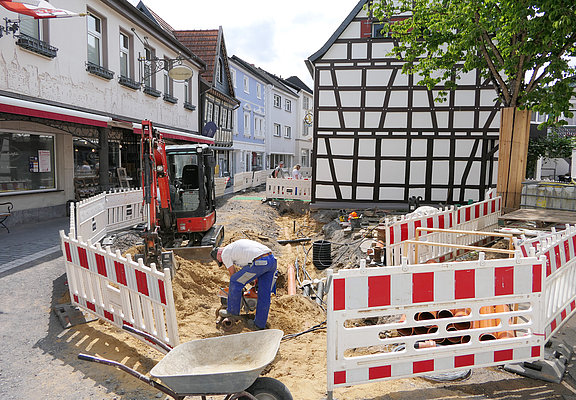

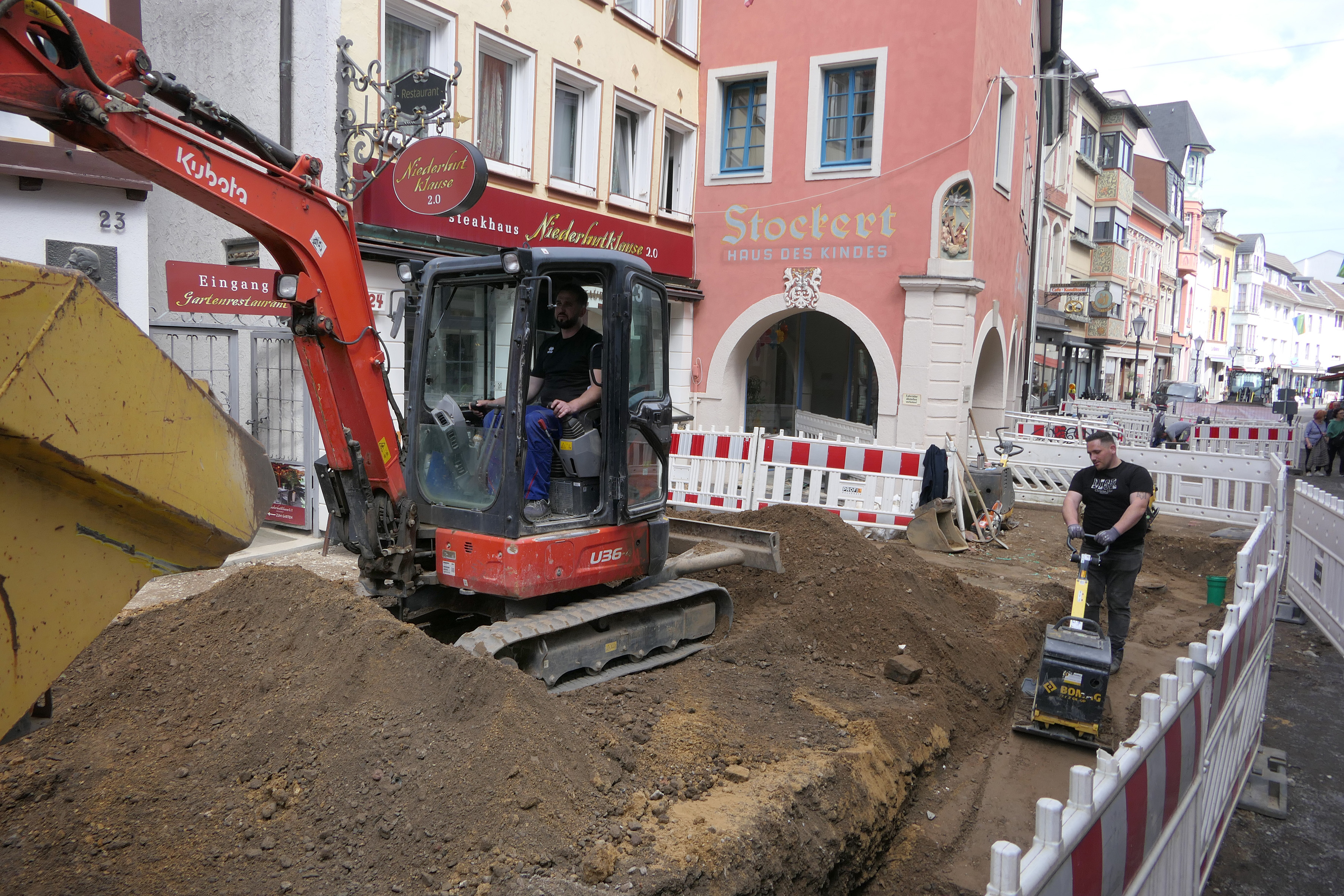

Baumaßnahme war Herbst 2024. Zuerst wurden an den jeweiligen

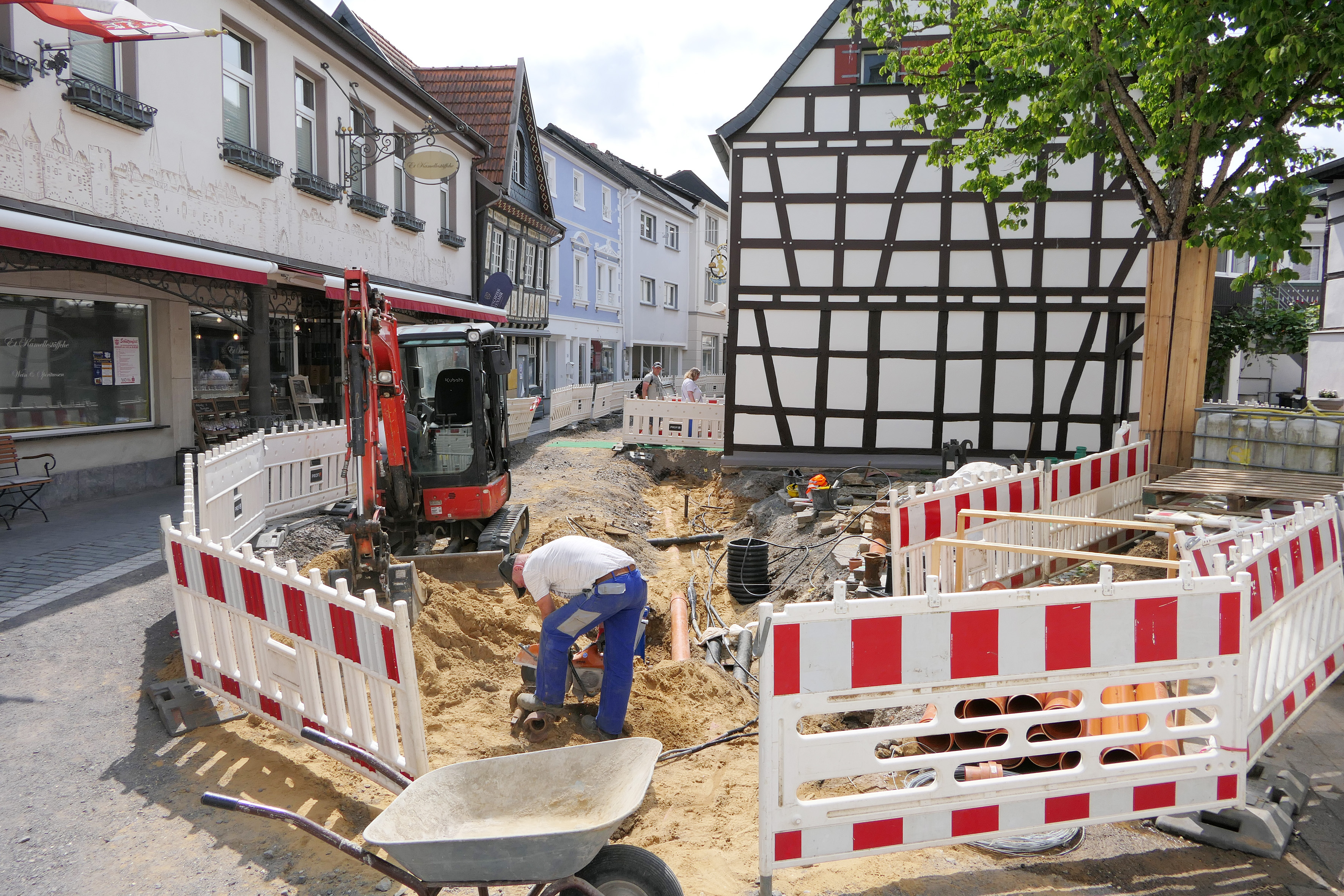

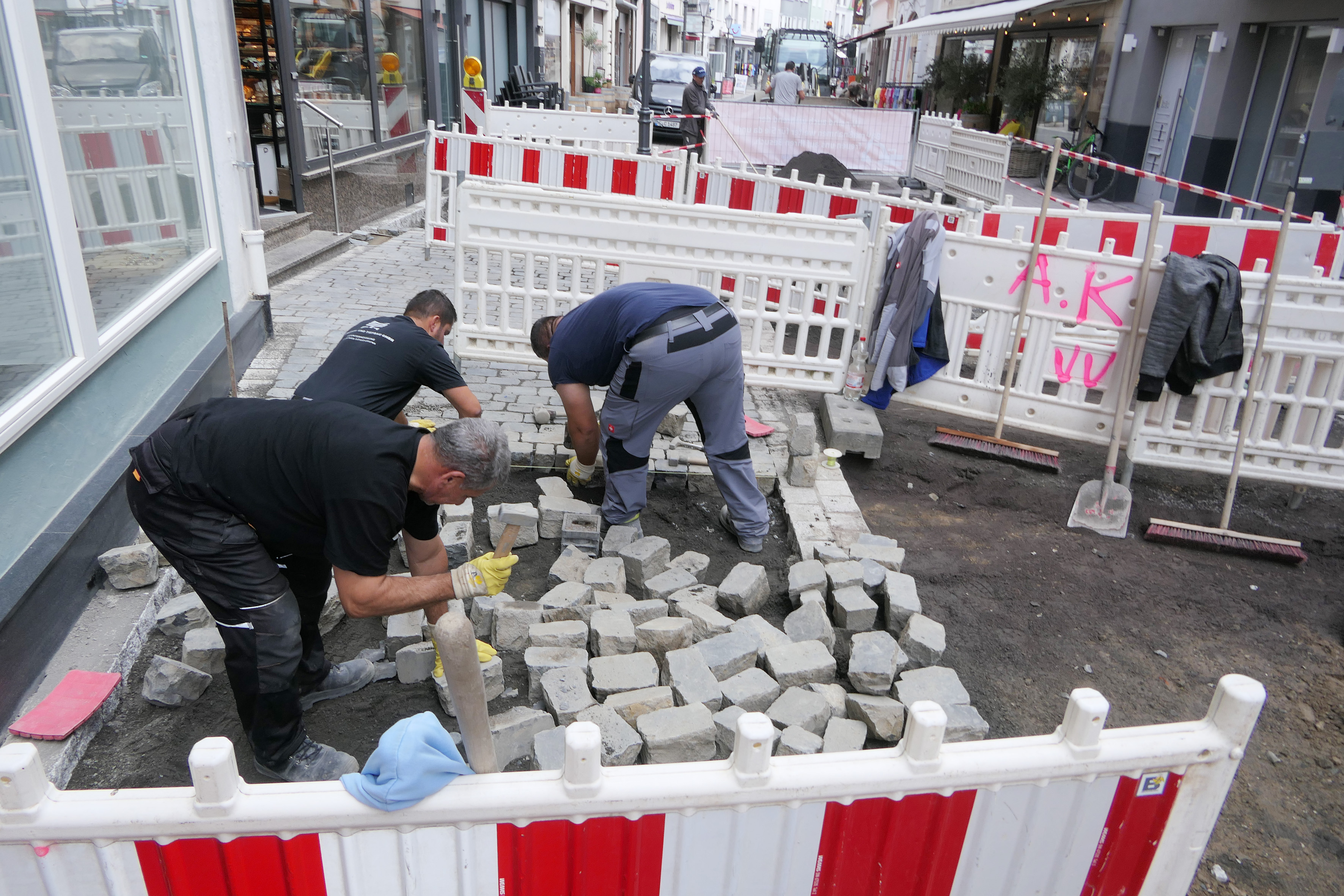

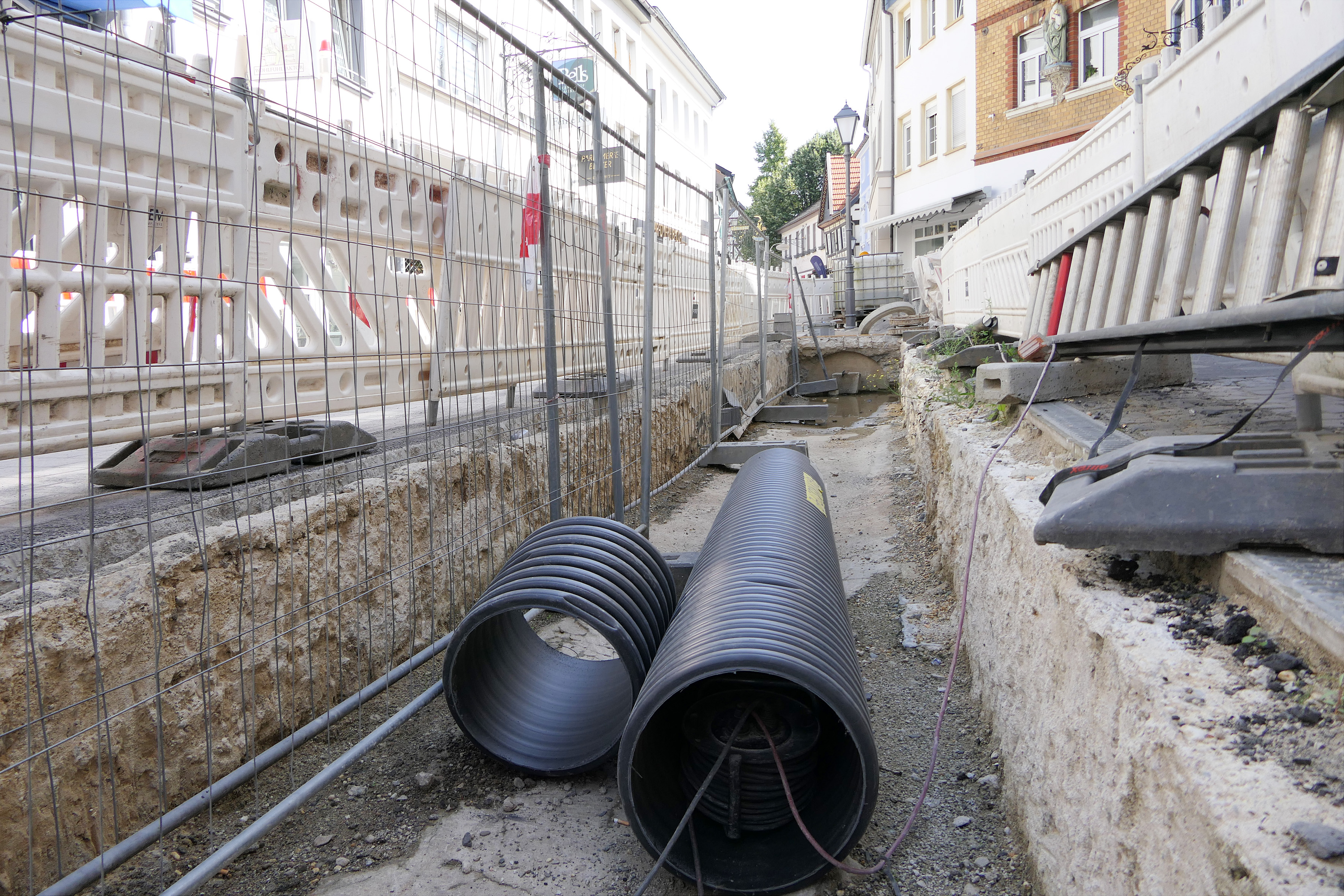

Baustellenbereichen die Kanalhausanschlüsse gelegt, daraufhin folgten die
Stromleitungen und der Straßenbau. Die unterschiedlichen Ausbaubereiche
gliederten sich in einzelne Bauabschnitte: mit Beginn am Sebastianuswall,
dem Niedertor und dem Kanonenwall, gefolgt von dem Katharinenplatz
- die Bauarbeiten sollen am Marktplatz. enden.

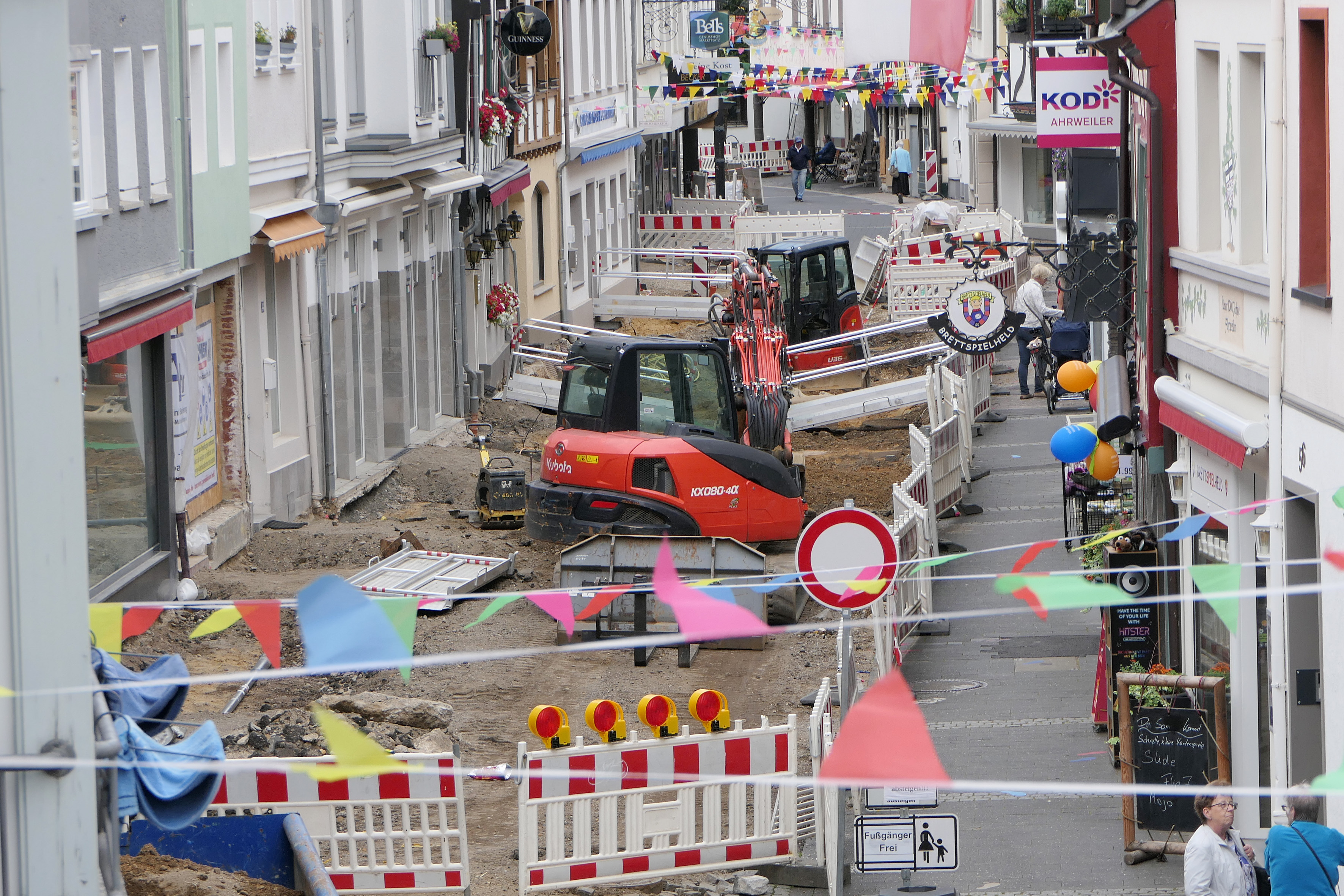

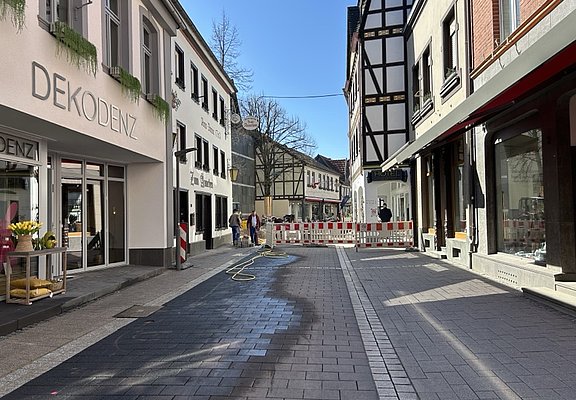

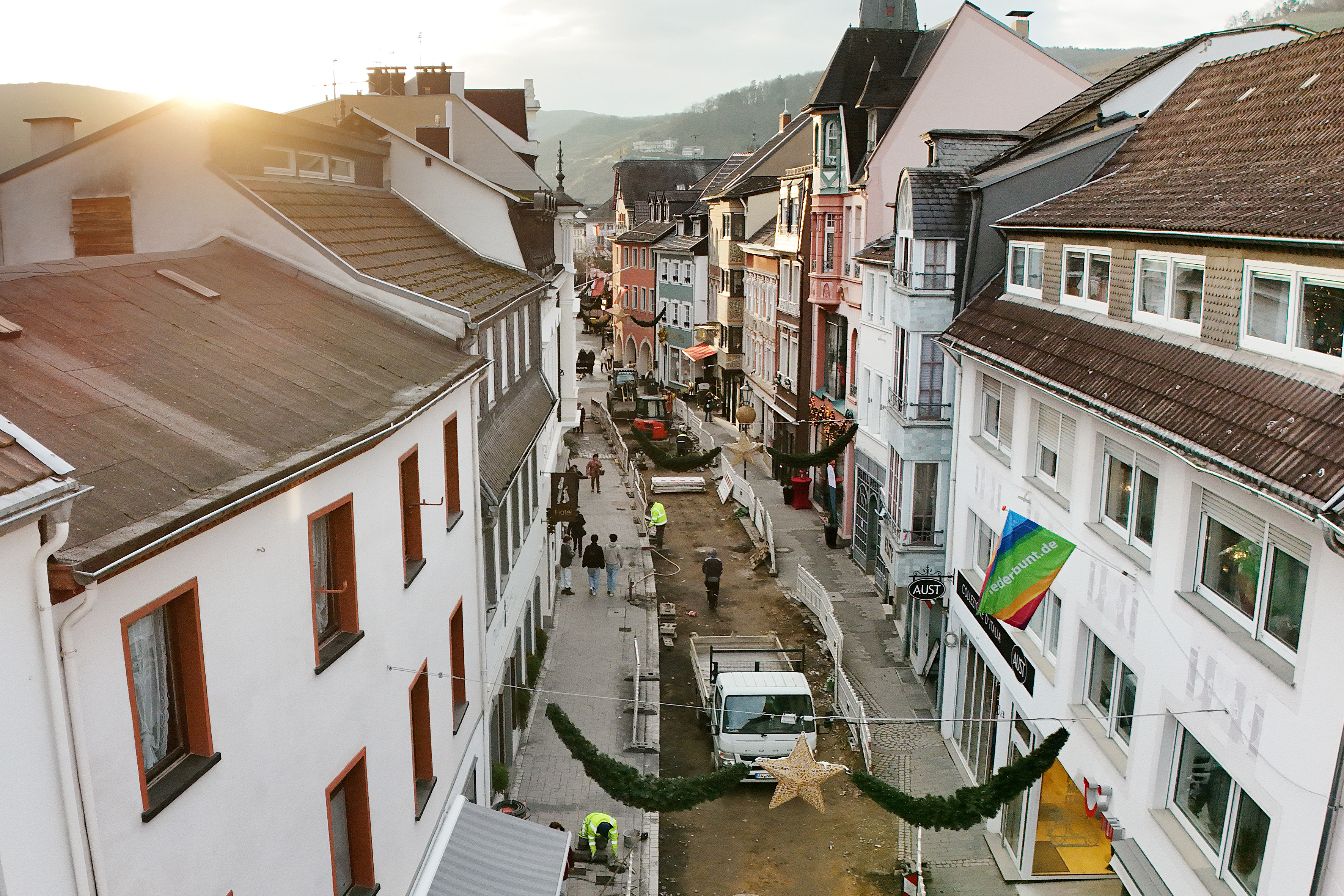

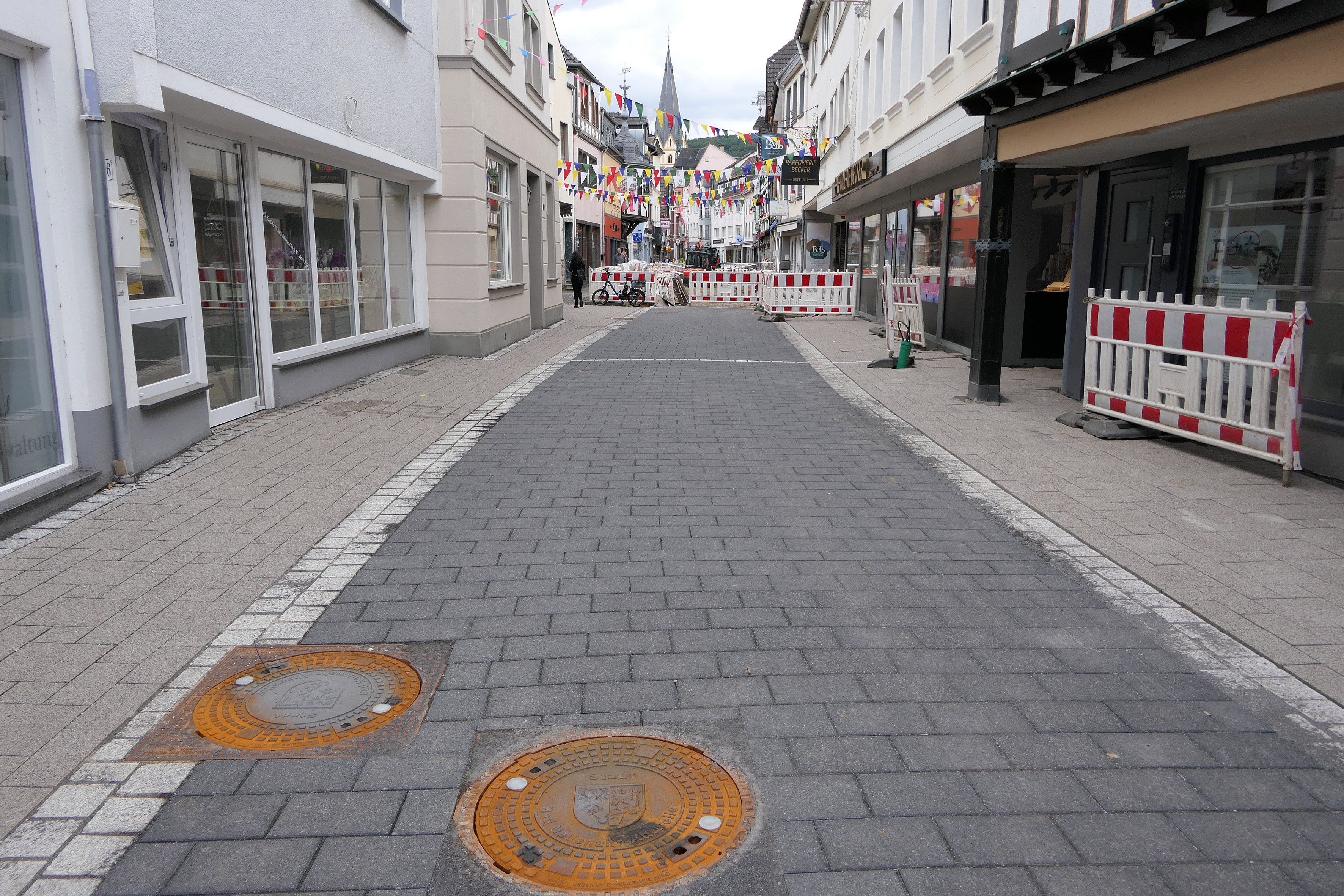

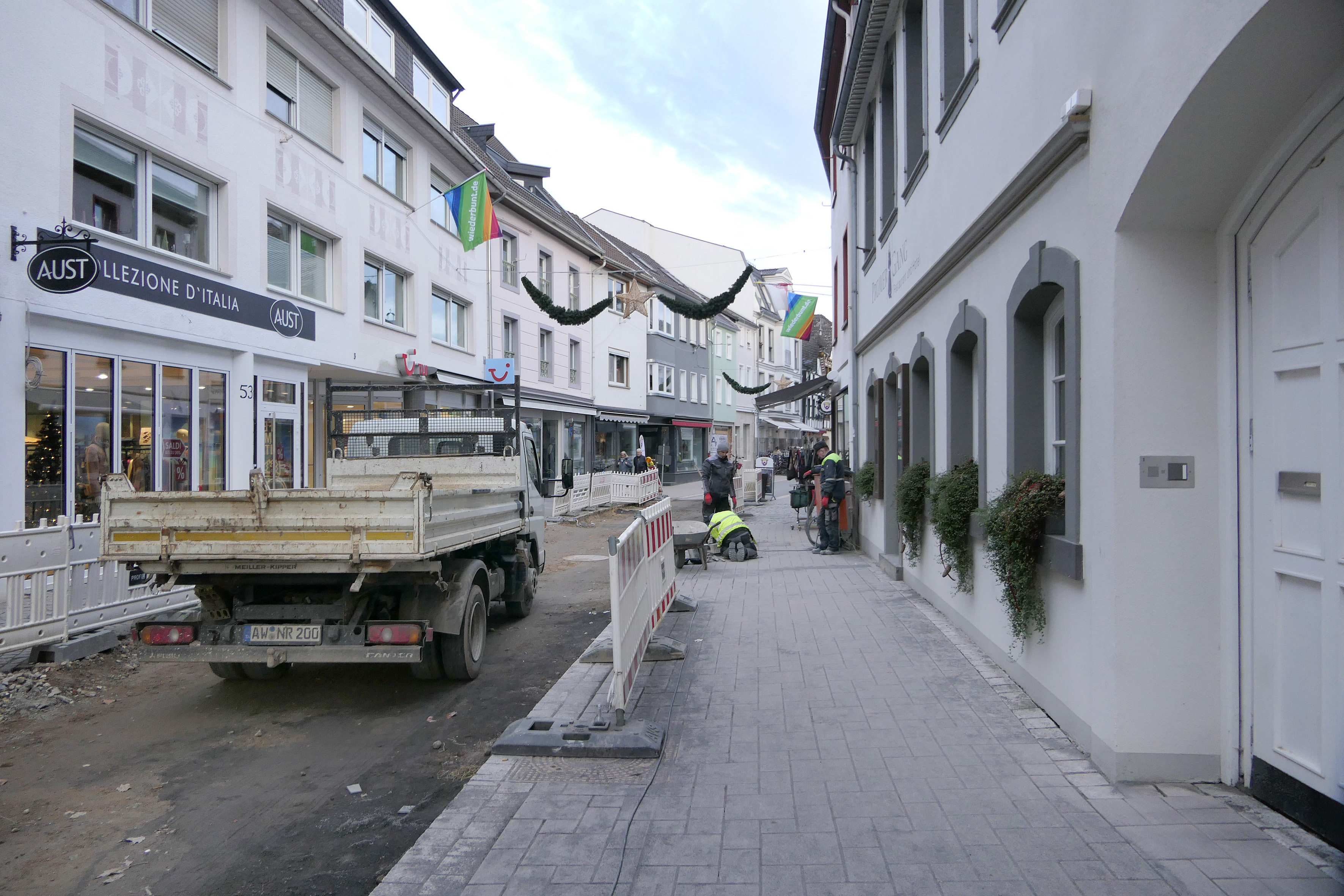

Am 03.09.2026 wurde die Niederhutstraße feierlich wiedereröffnet. In Form vieler weißer Tafeln wurden die Gäste der Straße zu Tisch gebeten. Ob mit Familie und Freunden oder Fremden: Hier konnten alle gemeinsam den Wiederaufbau dieser bedeutenden Einkaufs- und Begegnungsstraße feiern. Einzig der Mühlenteich konnte bis zur Eröffnungsfeier noch nicht wiederhergestellt werden. Dieser ist jedoch seit Oktober 2026 ebenfalls fertig und trägt zum Ambiente der Niederhutstraße bei.

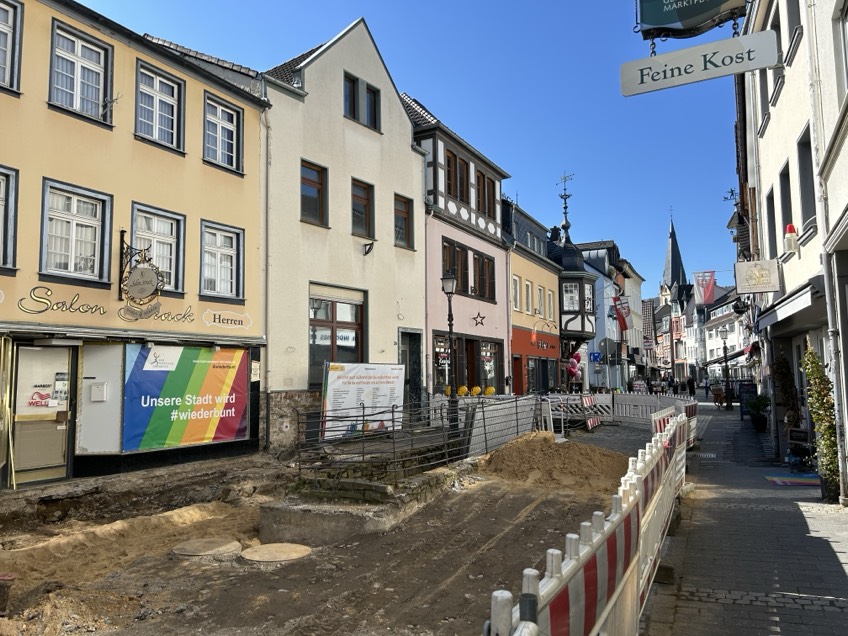

Vorübergehender Baustopp verzögern Bauarbeiten
Auslöser der Verzögerungen ist

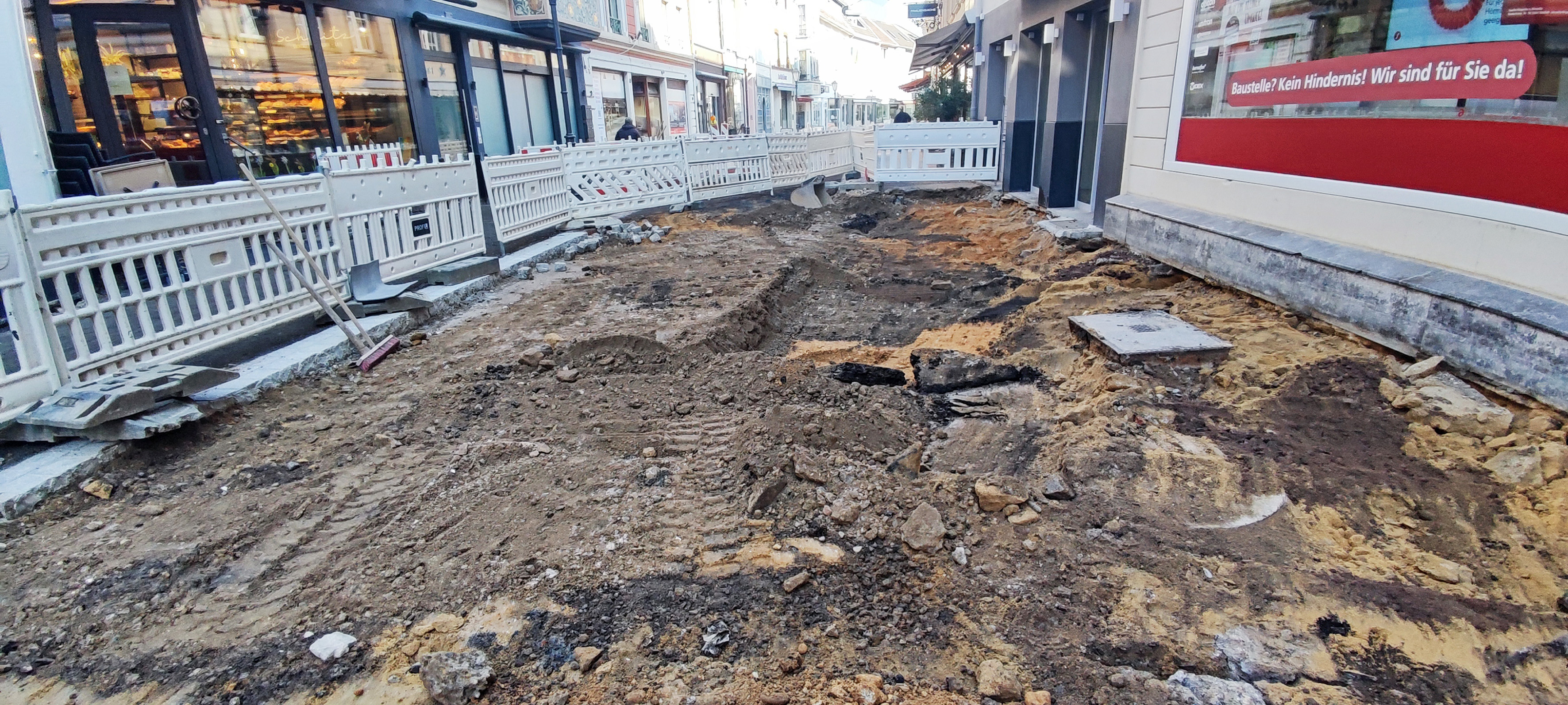

der unvorhergesehene, kleinteilige Einsturz der Straßenoberfläche im Bereich
des letzten Baufeldes, in deren Folge die Maßnahme vorerst unterbrochen werden
muss. Bei umfangreichen Untersuchungen wurde festgestellt, dass das Gewölbe des
unter der Straßenoberfläche verlaufenden Mühlenteichs teilweise eingebrochen
und die Standfestigkeit zumindest beeinträchtigt ist.
Derzeit prüft die AuEG im Auftrag
der Stadtverwaltung, welche Maßnahmen für eine langfristige Lösung erforderlich
sind. Im Fokus steht dabei die technische Betrachtung, ob dies durch eine
Sanierung oder gegebenenfalls durch einen Neubau des betroffenen Abschnitts des
Mühlenteichs erreicht werden kann.
Die derzeit mit den
Sanierungsarbeiten in der Niederhutstraße betraute Baufirma, wird zunächst ein
Provisorium in Form einer gesicherten Asphaltoberfläche herstellen, um eine
sichere und vollständige Nutzbarkeit der Niederhutstraße für Anliegerinnen und Anlieger,
Gäste und Gewerbetreibende alsbald zu gewährleisten. Die erforderlichen
Arbeiten werden voraussichtlich im Juni abgeschlossen. Der betroffene Bereich
der Niederhutstraße kann der anliegenden Skizze entnommen werden.
Die Fertigstellung der
Wiederaufbauarbeiten des Straßenkörpers erfolgt zu einem späteren Zeitpunkt, in
Abhängigkeit der erforderlichen baulichen Maßnahmen zur Ertüchtigung des
Mühlenteich-Kanals.
Weitere Informationen finden Sie
in der Pressemitteilung der Stadtverwaltung vom 18.05.2026.
Stand: Mai 2026
Insgesamt haben rund 170 Betriebe in der Innenstadt Ahrweiler geöffnet - auch während der Baumaßnahme.
